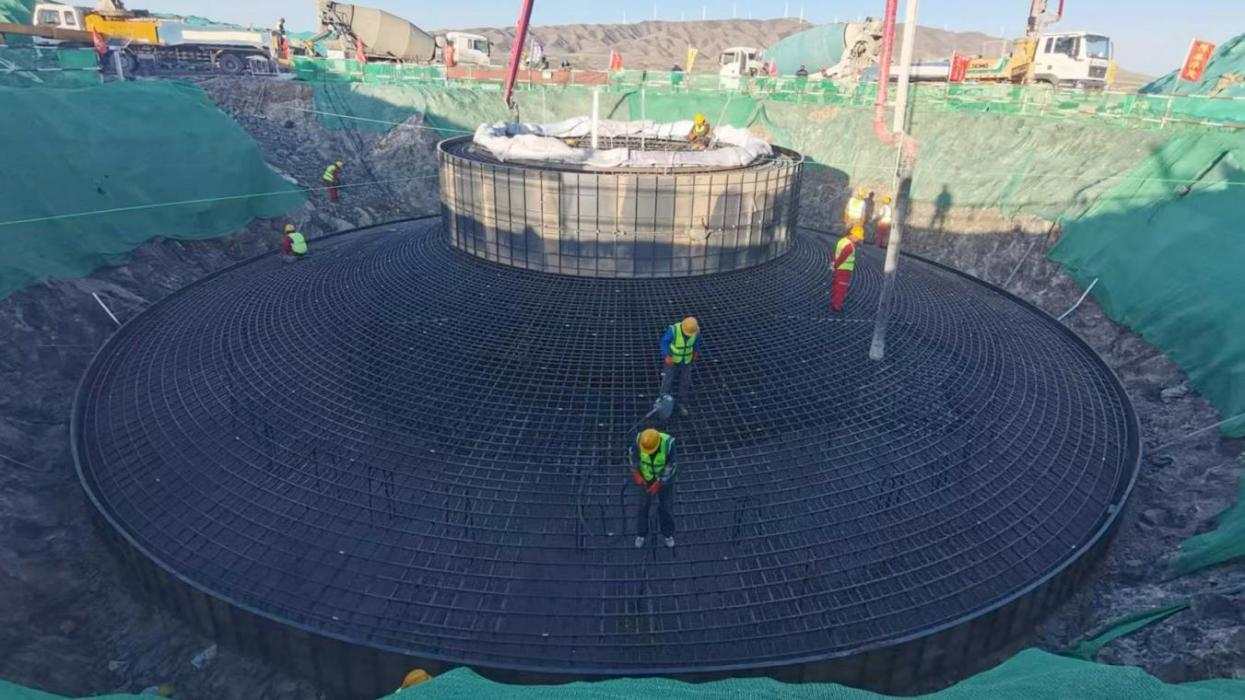

9月24日,國家電投集團鋁電公司中衛新能源香山風電場1—3期“以大代小”150兆瓦增容項目順利完成首臺風機基礎混凝土澆筑。
該項目位于寧夏中衛市沙坡頭區常樂鎮、永康鎮,規劃在原中衛香山風電場1—3期地塊上新建24臺單機容量為6.25兆瓦風力發電機組。項目于9月5日開工,目前已完成5基樁基礎,1臺風機基礎、115個35千伏鐵塔基礎和10個110千伏鐵塔基礎建設。
為確保有序完成首臺風機基礎澆筑工作,項目部組織參建單位對澆筑前的物資準備、商混站生產、運輸車輛以及備選方案等進行詳細策劃。經過協調,現場采用30臺混凝土運輸車、2臺輸送泵車,澆筑過程中進行分區域作業,確保澆筑過程無縫銜接,經過12小時的連續奮戰,首臺風機基礎澆筑任務順利完成。
